Quelles informations un chef de projet doit avoir sur son projet ?
En gestion de projet, avoir la bonne information au bon moment est essentiel pour prendre les décisions qui conduiront à la réussite de votre projet.
Un rapport Flash projet est un document synthétique qui présente l’état d’un projet à un instant donné : avancement, météo projet, budget, charge, jalons, risques, décisions et prochaines actions.
Son objectif est de permettre aux parties prenantes de comprendre rapidement où en est le projet, ce qui bloque, ce qui nécessite un arbitrage et ce qui doit être fait ensuite. Contrairement à un reporting projet complet, le rapport Flash va droit à l’essentiel. Il ne cherche pas à tout documenter, mais à faire ressortir les informations utiles pour piloter et décider.Les qualités d’un rapport Flash :
Dans cet article, nous détaillons ce qu’un bon rapport Flash doit contenir, comment le structurer, quels indicateurs suivre et comment l’utiliser en réunion projet, en comité de pilotage ou en revue de portefeuille. Vous trouverez également un exemple concret de rapport Flash projet, inspiré d’un modèle généré dans Planzone.
Un rapport Flash projet est un support court qui résume les informations essentielles d’un projet.
Il permet de répondre rapidement à quelques questions clés :
Le rapport Flash peut être utilisé par un chef de projet, un PMO, une direction métier ou une instance de pilotage. Il est particulièrement utile lorsque plusieurs personnes doivent suivre l’évolution d’un projet sans entrer dans tous les détails opérationnels.
Il fait le lien entre les données projet et la prise de décision.
Un rapport Flash sert d’abord à gagner du temps.
Dans beaucoup d’organisations, le suivi projet repose encore sur des échanges dispersés : réunions, fichiers Excel, comptes rendus, emails, présentations, tableaux de bord isolés. Le résultat est souvent le même : les informations existent, mais elles sont difficiles à lire, à comparer ou à exploiter.
Le rapport Flash permet de consolider ces informations dans un format lisible.
Il sert notamment à :
Un bon rapport Flash ne sert pas seulement à informer. Il doit aider à décider.
Un rapport Flash efficace doit être court, structuré et actionnable. Il doit permettre à un lecteur de comprendre la situation du projet en quelques minutes.
Voici les rubriques à intégrer.
La première partie doit rappeler le contexte du projet.
Elle peut inclure :

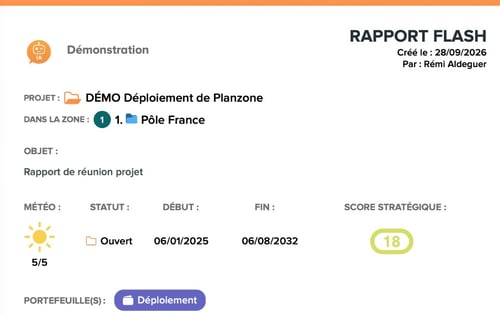

Exemple :
|
Information |
Exemple |
|
Projet |
Déploiement de Planzone |
|
Objet |
Rapport de réunion projet |
|
Zone |
Pôle France |
|
Statut |
Ouvert |
|
Début |
06/01/2025 |
|
Fin |
06/08/2032 |
|
Portefeuille |
Déploiement |
|
Score stratégique |
18 |
Cette partie ne doit pas devenir une fiche projet complète. Elle sert uniquement à rappeler le contexte nécessaire à la lecture du rapport.
La météo projet est un indicateur synthétique qui permet d’évaluer rapidement la santé globale du projet.
Dans l’exemple de rapport Flash, la météo est notée 5/5. Cela permet au lecteur de comprendre immédiatement que le projet est considéré comme favorable sur les critères suivis.
La météo peut reposer sur plusieurs dimensions :
L’intérêt de cet indicateur est sa lisibilité. Il permet de scanner un projet en quelques secondes, notamment dans une logique multi-projets ou portefeuille.
Mais pour être utile, la météo doit être explicite. Une note ou un pictogramme ne suffit pas. Le rapport doit permettre de comprendre pourquoi le projet est au vert, à surveiller ou en alerte.
Le rapport Flash doit montrer où en est réellement le projet.
Les indicateurs d’avancement peuvent inclure :
Exemple issu du rapport :
|
Indicateur |
Valeur |
|
Réalisé |
13 % |
|
Retard |
78 % |
|
Ouvert |
9 % |
|
Jalons réalisés |
1 / 5 |
|
Tâches complétées |
4 / 27 |
Ces indicateurs permettent de comprendre rapidement si le projet avance selon le rythme attendu.
Ils doivent aussi être interprétés. Par exemple, un projet peut afficher une météo positive tout en ayant une forte proportion d’activité en retard. Dans ce cas, le rapport Flash doit aider à comprendre le contexte : retard maîtrisé, décalage de planning, périmètre ajusté, dépendance externe ou action corrective déjà lancée.
Le suivi de la charge est indispensable pour piloter un projet de manière réaliste.
Un rapport Flash peut inclure :
Ces données sont utiles pour anticiper les dérives. Elles permettent de vérifier si les moyens engagés sont cohérents avec l’avancement réel du projet.
Point important : les unités doivent être claires. Si un rapport mentionne plusieurs valeurs de reste à faire, il faut préciser le périmètre de chaque indicateur. Par exemple : reste à faire global, reste à faire sur les tâches ouvertes, reste à faire sur une phase ou reste à faire sur un portefeuille.
Un bon rapport Flash doit éviter les ambiguïtés de lecture.
Le budget fait partie des informations les plus attendues par les directions et les comités de pilotage.
Un rapport Flash peut présenter :
L’objectif n’est pas seulement d’afficher des montants. Le rapport doit permettre de répondre à trois questions :
Si un budget planifié dépasse fortement le budget alloué, cette information doit être mise en évidence. Le rapport Flash doit signaler les écarts qui appellent une action.
Les jalons permettent de suivre les étapes structurantes du projet.
Ils sont particulièrement utiles dans un rapport Flash, car ils donnent une vision claire de la progression sans entrer dans le détail de toutes les tâches.
Un bon suivi des jalons doit préciser :
Exemple :
|
Jalon |
Date prévue |
Date réelle |
|
Validation de la recette utilisateur |
Non renseignée |
Non renseignée |
|
Validation de la configuration par les parties prenantes |
21/07/2026 |
Non réalisée |
|
Environnement de test prêt |
29/07/2026 |
29/07/2026 |
|
Validation du planning de déploiement |
14/05/2026 |
Non réalisée |
|
Validation du cahier des charges |
01/02/2031 |
Non réalisée |
Cette lecture permet d’identifier rapidement ce qui est validé, ce qui reste à faire et ce qui pourrait retarder les étapes suivantes.
Un rapport Flash doit faire remonter les risques importants.
Dans l’exemple, le risque est indiqué comme suit :
|
Risque |
Niveau |
|
Impact important, actions correctives requises |
3/4 élevé |
Cette information est utile, mais elle doit idéalement être complétée par des éléments actionnables :
Exemple de formulation :
|
Risque |
Impact |
Action corrective |
Responsable |
Échéance |
|
Retard de livraison du matériel |
Décalage de la formation utilisateurs |
Contact fournisseur et replanification des sessions |
Chef de projet |
Début septembre |
La partie “risques” ne doit pas être une simple alerte. Elle doit montrer ce qui est fait pour traiter le problème.
Un rapport Flash devient beaucoup plus utile lorsqu’il est relié à un compte rendu projet.
Dans l’exemple fourni, le rapport contient un compte rendu lié avec plusieurs éléments clés :
C’est une bonne pratique, car elle donne du contexte aux chiffres.
Par exemple, un indicateur de retard est plus utile lorsqu’il est accompagné de sa cause et de la mesure corrective associée.
Exemple :
|
Élément |
Exemple |
|
Problème rencontré |
Retard dans la livraison du matériel informatique |
|
Impact |
Report de la formation utilisateurs |
|
Mesure corrective |
Contact fournisseur et reprogrammation de la formation |
|
Défi à venir |
Gestion du changement auprès des utilisateurs |
|
Plan d’action |
Ateliers de sensibilisation et support post-implémentation |
Cette partie transforme le rapport Flash en outil de pilotage. Le lecteur ne voit pas seulement l’état du projet. Il comprend ce qui s’est passé, ce qui a été décidé et ce qui doit suivre.
Voici un exemple simplifié de rapport Flash inspiré du modèle Planzone.
|
Rubrique |
Exemple |
|
Projet |
Déploiement de Planzone |
|
Objet |
Rapport de réunion projet |
|
Périmètre |
Pôle France |
|
Statut |
Ouvert |
|
Météo |
5/5 |
|
Score stratégique |
18 |
|
Avancement |
13 % réalisé, 78 % en retard, 9 % ouvert |
|
Tâches |
4 / 27 complétées |
|
Jalons |
1 / 5 réalisé |
|
Travail |
4565,50 J alloués, 90,62 J passés |
|
Budget |
Budget alloué, planifié, réel et marge suivis |
|
Risque |
3/4 élevé |
|
Problème principal |
Retard dans la livraison du matériel |
|
Action corrective |
Replanification de la formation et contact fournisseur |
|
Prochaine étape |
Préparer les ateliers de sensibilisation au changement |
Ce format permet à une direction, un PMO ou un comité projet de comprendre rapidement la situation.
La valeur du rapport tient à sa capacité à faire ressortir les signaux importants : ce qui avance, ce qui bloque, ce qui coûte, ce qui risque de déraper et ce qui doit être décidé.
Un rapport Flash ne doit pas raconter tout le projet. Il doit aider à prendre les bonnes décisions.
Avant de le rédiger, posez-vous trois questions :
Cette logique évite de produire un document trop long ou trop descriptif.
Un bon indicateur doit déclencher une action possible.
Par exemple :
|
Indicateur |
Question associée |
|
Météo projet |
Le projet nécessite-t-il une attention particulière ? |
|
Avancement |
Le projet progresse-t-il au bon rythme ? |
|
Retard |
Faut-il replanifier ou réallouer des ressources ? |
|
Budget réel |
Faut-il arbitrer un dépassement ? |
|
Jalons |
Les étapes clés sont-elles sécurisées ? |
|
Risque |
Faut-il lancer une action corrective ? |
Si un indicateur n’aide pas à décider, il n’a probablement pas sa place dans le rapport Flash.
Le rapport Flash doit garder la même structure d’une période à l’autre.
Cela facilite la lecture et permet de comparer les situations dans le temps.
Structure recommandée :
Cette standardisation est particulièrement utile pour les PMO et les organisations qui suivent plusieurs projets en parallèle.
Les données seules ne suffisent pas toujours.
Un projet peut afficher un retard important, mais être sous contrôle si les actions correctives sont lancées. À l’inverse, un projet peut sembler stable alors qu’un risque important commence à émerger.
Le rapport Flash doit donc combiner :
C’est cette combinaison qui permet un pilotage efficace.
Le principal risque du rapport Flash est de devenir une tâche administrative supplémentaire.
Si le chef de projet doit recopier manuellement les données depuis plusieurs fichiers, le reporting devient chronophage et peut rapidement perdre en fiabilité.
L’intérêt d’un outil de gestion de projet comme Planzone est de centraliser les données projet et de faciliter la génération de rapports à partir d’informations déjà suivies dans l’outil :
Le rapport Flash devient alors un support de pilotage, et non une charge de reporting supplémentaire.
Ces trois formats sont complémentaires, mais ils ne répondent pas exactement au même besoin.
|
Format |
Rôle |
Usage principal |
|
Tableau de bord projet |
Visualiser des indicateurs en temps réel |
Pilotage quotidien |
|
Compte rendu projet |
Garder une trace des échanges et décisions |
Après une réunion |
|
Rapport Flash |
Synthétiser l’état du projet à un instant donné |
Comité, revue, arbitrage |
Le tableau de bord donne accès aux données.
Le compte rendu conserve l’historique des échanges.
Le rapport Flash synthétise les informations utiles pour piloter et décider.
Il fait le lien entre les indicateurs et l’action.
Planzone permet de centraliser les informations nécessaires au suivi projet et au reporting.
Un rapport Flash peut s’appuyer sur plusieurs éléments suivis dans Planzone :
Cette centralisation permet de produire un reporting plus fiable, plus lisible et plus rapide à partager.
Pour un chef de projet, cela réduit le temps passé à consolider l’information. Pour un PMO ou une direction, cela facilite la lecture et la comparaison entre projets.
Découvrez les fonctionnalités de reporting projet de Planzone : outil de rapport Flash projet
En conclusion, un rapport Flash efficace n’est pas un document de plus mais bel et bien un outil de décision.
Il permet de visualiser rapidement l’état réel d’un projet, d’identifier les retards, de suivre les jalons, de comprendre les risques et de garder une trace des actions engagées.
Pour être utile, il doit rester synthétique, structuré et orienté action. Les données doivent être lisibles, les écarts doivent être visibles et les prochaines étapes doivent être clairement identifiées.
Avec un outil comme Planzone, le rapport Flash peut s’appuyer sur des données projet centralisées et actualisées, ce qui réduit le temps de consolidation et améliore la fiabilité du reporting.
Pour générer des rapports Flash à partir de vos données projet, découvrez les fonctionnalités de reporting projet Planzone.
Un rapport Flash projet est un document synthétique qui présente l’état d’un projet à un instant donné. Il rassemble les informations clés : météo, avancement, budget, charge, jalons, risques, décisions et prochaines actions./p>
Le rapport d’avancement détaille la progression du projet sur une période donnée. Le rapport Flash est plus synthétique. Il vise à donner une vision rapide de la situation et à faire ressortir les points nécessitant une décision.
Un rapport Flash doit contenir les informations générales du projet, la météo, les indicateurs d’avancement, les données de budget et de charge, les jalons, les risques, les décisions prises et les prochaines actions.
La fréquence dépend du rythme de pilotage. Un rapport Flash peut être produit chaque semaine, chaque mois, avant un comité de pilotage ou lors d’une revue de portefeuille.
Le rapport Flash peut être lu par le chef de projet, les membres de l’équipe, le PMO, la direction, les sponsors, les parties prenantes métier ou les membres d’un comité de pilotage.
Les KPI les plus utiles sont généralement l’avancement réel, les tâches complétées, les jalons atteints, les retards, le budget consommé, la charge passée, la charge restante, les risques et les actions correctives.
Oui. Le rapport Flash est particulièrement adapté aux comités de pilotage, car il permet de présenter rapidement l’état du projet, les points d’attention et les décisions à prendre.
Pour automatiser un rapport Flash, il faut centraliser les données projet dans un outil capable de suivre les tâches, jalons, budgets, charges, risques et comptes rendus. Un logiciel comme Planzone permet de consolider ces informations et de faciliter leur partage.
Demander une démo
En gestion de projet, avoir la bonne information au bon moment est essentiel pour prendre les décisions qui conduiront à la réussite de votre projet.
Dans cet article, découvrez ce qu’est le management par projet et les différentes structures propices à une gestion de projet réussie.
Gérer un projet, c'est suivre attentivement son évolution afin de prendre les décisions adaptées en cas de dérives. Ces dérives peuvent concerner le...
Recevez le meilleur des articles sur la gestion de projet avec la newsletter Planzone. Découvrez chaque mois :
