Votre équipe peut-elle absorber un nouveau projet le mois prochain ? Une réponse fondée sur le nombre de collaborateurs ou sur les disponibilités apparentes risque de masquer une difficulté : la personne indispensable au projet est peut-être déjà surchargée.
Un plan de charge permet de rapprocher le travail prévu de la capacité réellement disponible. Il aide à repérer les déséquilibres suffisamment tôt pour ajuster les affectations, les priorités ou les dates de démarrage.
Voici comment le construire et l’utiliser pour prendre des décisions, avec un exemple chiffré.
Qu’est-ce qu’un plan de charge ?
Un plan de charge représente la quantité de travail affectée à une personne ou à une équipe sur une période donnée. Mis en regard des disponibilités, il permet de déterminer si les engagements sont réalisables.
Il repose sur trois informations :
- La charge prévisionnelle : le travail à effectuer, exprimé en heures ou en jours-personnes.
- La capacité disponible : le temps que les collaborateurs peuvent effectivement consacrer à ce travail.
- Les affectations : la répartition des tâches entre les personnes et dans le temps.
Le planning projet indique quand les tâches doivent se dérouler et comment elles s’enchaînent. Le plan de charge permet de vérifier que les personnes chargées de les réaliser disposent du temps nécessaire.
Une tâche peut ainsi être correctement positionnée dans le calendrier tout en étant irréalisable : son responsable travaille déjà sur deux autres projets pendant la même période.
Comment calculer la capacité réellement disponible ?
La durée de travail théorique d’une équipe ne correspond pas entièrement au temps disponible pour les projets. Il faut tenir compte des congés, des formations, des activités récurrentes et des autres engagements.
Définir le périmètre du calcul
Commencez par préciser ce que votre plan de charge couvre : un projet, un portefeuille de projets ou l’ensemble des activités de l’équipe.
Pour un plan couvrant les projets, vous pouvez utiliser cette formule :
Capacité disponible pour les projets = temps de travail théorique − absences − temps consacré aux activités hors projets
Les tâches des projets déjà engagés seront ensuite comptabilisées dans la charge prévisionnelle.
Pour évaluer la possibilité d’accepter un nouveau projet :
Capacité résiduelle = capacité disponible pour les projets − charge déjà engagée
Cette distinction évite de considérer comme libre un temps déjà affecté.
Exemple de calcul sur une semaine
Une collaboratrice dispose de 35 heures de travail théoriques. Elle prévoit :
- 7 heures d’absence ;
- 4 heures d’activités récurrentes hors projets ;
- 3 heures de réunions internes hors projets.
Sa capacité disponible pour les projets est de :
35 − 7 − 4 − 3 = 21 heures
Si ses projets en cours représentent déjà 18 heures de travail sur cette semaine, sa capacité résiduelle est de 3 heures.
Veillez à ne déduire chaque activité qu’une fois. Une réunion projet incluse dans l’estimation de charge ne doit pas également être retirée de la capacité.
Enfin, conservez la même unité de calcul. Si vous travaillez en jours-personnes, définissez la durée d’une journée de référence.
Point de vigilance : définissez la part du temps consacrée réellement aux projets
Un collaborateur ne consacre pas nécessairement tout son temps de travail aux projets.
Une partie peut être réservée au fonctionnement du service, au support ou à d’autres activités récurrentes.
La capacité projet peut donc être définie comme une fraction du temps de travail.
Par exemple, pour une semaine de 35 heures avec 80 % du temps dédié aux projets, la capacité retenue est de 28 heures.
Affecter 28 heures de tâches projet revient alors à mobiliser 100 % de cette capacité.
Veillez à ne pas déduire à nouveau les activités hors projets déjà couvertes par cette répartition.
Construire un plan de charge en cinq étapes
1. Choisir la période et le niveau de détail
La granularité dépend des décisions à prendre.
Une vision mensuelle aide à anticiper les besoins d’un portefeuille de projets. Une vision hebdomadaire permet de répartir plus précisément le travail. Une lecture quotidienne peut être utile pour certaines échéances rapprochées.
Évitez de détailler chaque journée plusieurs mois à l’avance si les estimations sont encore incertaines. Vous pouvez conserver une vision plus large à moyen terme et affiner les semaines à venir.
2. Recenser le travail et estimer la charge
Identifiez les tâches nécessaires, y compris les activités parfois oubliées :
- préparation et coordination ;
- production ;
- relecture et validation ;
- corrections ;
- accompagnement au déploiement.
Distinguez la charge de la durée. Une tâche peut demander huit heures de travail et s’étaler sur quatre jours en raison d’une attente de validation.
Pour les travaux incertains, documentez les hypothèses ou utilisez une fourchette d’estimation. Une valeur précise sans hypothèse explicite donne une fausse impression de fiabilité.
3. Identifier les disponibilités et les compétences
Renseignez la capacité de chaque personne sur la période retenue.
Ajoutez les compétences nécessaires aux tâches sensibles. Deux collaborateurs disposant du même nombre d’heures libres ne sont pas forcément interchangeables.
Cette vérification est particulièrement importante lorsqu’une expertise rare intervient sur plusieurs projets.
4. Répartir les affectations dans le temps
Affectez les tâches en tenant compte :
- des échéances ;
- des dépendances entre les travaux ;
- des disponibilités ;
- des compétences ;
- des priorités entre projets.
Pour les collaborateurs partagés, consolidez les engagements de tous les projets. Une vue limitée à un seul projet peut donner l’impression qu’une personne est disponible alors qu’elle est déjà mobilisée ailleurs.
5. Comparer la charge à la capacité
Pour chaque personne et chaque période, calculez l’écart :
Écart = capacité disponible − charge prévue
Un résultat négatif signale une surcharge prévisionnelle.
Vous pouvez également calculer un taux de charge :
Taux de charge = charge prévue ÷ capacité disponible × 100
Un taux supérieur à 100 % indique que les affectations dépassent la capacité calculée. Si la capacité est nulle, le taux n’est pas calculable : toute charge affectée doit être examinée directement.
Exemple de plan de charge : une équipe disponible peut cacher une personne surchargée
Prenons une équipe fictive de trois collaborateurs. Les capacités présentées ci-dessous tiennent déjà compte des absences et des activités hors projets.
|
Collaborateur
|
Capacité disponible sur la semaine
|
Charge prévue
|
Situation
|
Taux de charge
|
|
A
|
28 h
|
35 h
|
7 h de surcharge
|
125 %
|
|
B
|
28 h
|
21 h
|
7 h disponibles
|
75 %
|
|
C
|
21 h
|
14 h
|
7 h disponibles
|
67 %
|
|
Total
|
77 h
|
70 h
|
7 h disponibles
|
91 %
|
À l’échelle de l’équipe, la charge semble acceptable : 70 heures de travail pour 77 heures de capacité.
Pourtant, le collaborateur A ne peut pas réaliser ses 35 heures de travail dans les 28 heures disponibles. Si une livraison dépend de lui, le projet peut prendre du retard malgré la capacité restante de l’équipe.
Avant de transférer sept heures de travail à B ou C, il faut vérifier :
- disposent-ils des compétences nécessaires ?
- peuvent-ils intervenir avant l’échéance ?
- le transfert demande-t-il du temps de transmission ou de validation ?
- la tâche peut-elle être partagée ?
La capacité totale ne suffit donc pas à valider un engagement. Il faut aussi vérifier sa répartition par personne, par compétence et par période.
Que décider lorsque la charge dépasse la capacité ?
Le plan de charge sert à rendre les arbitrages explicites. Plusieurs réponses sont possibles selon l’origine du déséquilibre.
|
Action
|
Quand l’envisager ?
|
Point à vérifier
|
|
Décaler une tâche
|
L’échéance ou les dépendances le permettent
|
L’impact sur les tâches suivantes
|
|
Réaffecter du travail
|
Une autre personne possède la compétence et la disponibilité
|
Le temps de transfert et de coordination
|
|
Réduire le périmètre
|
Certains éléments peuvent être livrés ultérieurement
|
L’accord des parties prenantes
|
|
Reporter un démarrage
|
Les ressources nécessaires sont déjà engagées
|
La priorité relative des projets
|
|
Renforcer la capacité
|
Le besoin justifie un renfort interne ou externe
|
Le délai de mobilisation et d’intégration
|
Une surcharge durable demande aussi de revoir les engagements ou l’organisation. La déplacer d’une semaine à l’autre ne résout pas le problème.
Pour les décisions impliquant plusieurs projets, l’allocation des ressources permet de relier les affectations aux priorités, aux compétences disponibles et à la capacité des équipes.

Comment maintenir le plan de charge à jour ?
Un plan de charge perd rapidement son utilité si les estimations et les affectations restent figées.
Prévoyez une revue régulière, par exemple hebdomadaire lorsque les activités évoluent fréquemment. Actualisez également le plan après un changement important : absence, nouvelle demande, retard ou modification du périmètre.
Lors de cette revue, vérifiez :
- le travail effectivement réalisé ;
- le reste à faire ;
- les nouvelles disponibilités ;/li>
- les conséquences sur les prochaines échéances.
Le reste à faire mérite une attention particulière. Une tâche estimée à dix heures peut avoir consommé huit heures et en nécessiter encore six. Déduire simplement le temps passé de l’estimation initiale masquerait la surcharge à venir.
Enfin, cherchez les causes des écarts récurrents : validations sous-estimées, demandes imprévues, dépendance à une expertise ou affectations trop dispersées. Ces observations permettront d’améliorer les estimations suivantes.
Quand passer d’un tableau à un logiciel de gestion des ressources ?
Un tableur peut convenir pour démarrer lorsque l’équipe est réduite, les affectations simples et les changements peu fréquents.
Le besoin d’un outil partagé devient plus important lorsque :
- plusieurs projets mobilisent les mêmes personnes ;
- les disponibilités changent régulièrement ;
- les responsables utilisent des versions différentes du planning ;
- la consolidation demande des ressaisies ;
- les surcharges sont découvertes trop tard.
L’enjeu est alors de disposer d’une vision commune des tâches, des affectations et de la charge.

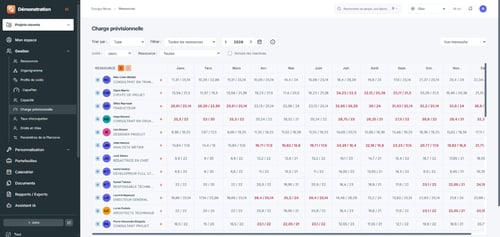

Planzone permet d’affecter des tâches et des heures aux membres de l’équipe, de suivre leur plan de charge et de visualiser leur charge sur plusieurs projets.
Découvrez comment planifier les ressources et suivre la charge de vos équipes avec Planzone.
Questions fréquentes sur le plan de charge
Quelle différence entre un plan de charge et un planning projet ?
Le planning organise les tâches dans le temps et représente leurs dépendances. Le plan de charge mesure le travail affecté aux personnes sur une période. Les deux se complètent pour vérifier que les échéances sont compatibles avec les ressources disponibles.

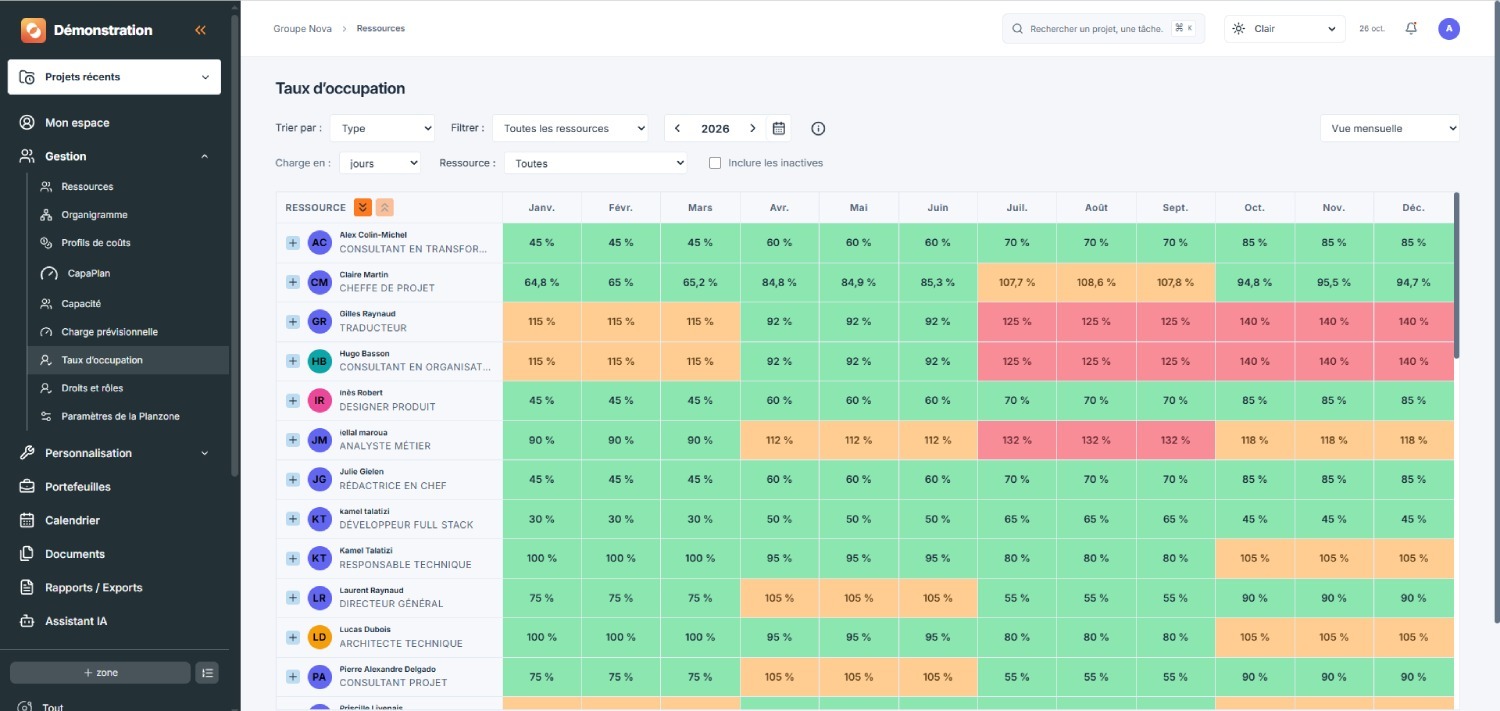

Comment calculer le taux de charge d’une équipe ?
Divisez la charge prévue par la capacité disponible sur la même période, puis multipliez le résultat par 100. Analysez aussi les résultats individuels : une moyenne d’équipe peut masquer la surcharge d’un collaborateur.
Faut-il viser un taux de charge de 100 % ?
Il n’existe pas de cible universelle. Un taux de 100 % signifie que toute la capacité calculée est affectée. Si les estimations sont incertaines ou si des demandes imprévues sont fréquentes, cette situation laisse peu de latitude. Le niveau approprié dépend du périmètre de calcul et de la variabilité de l’activité.
Comment gérer une personne affectée à plusieurs projets ?
Consolidez ses affectations sur l’ensemble des projets et des activités concernés. Les responsables doivent partager la même information et convenir des priorités lorsque les demandes dépassent sa capacité.
Peut-on construire un plan de charge dans Excel ?
Oui. Un tableau peut comporter les collaborateurs, les périodes, les capacités disponibles, les charges prévues et les écarts. Sa fiabilité dépendra de la qualité des estimations et de la régularité des mises à jour. Lorsque les affectations se multiplient, un outil partagé peut simplifier cette consolidation.
